由 1887 年「澳廣鐵路」的百年舊夢,到 2001 年施政報告一句「引入全新集體運輸系統」, 再到動工、波折、通車、疫情與成網——這裡按公開資料把澳門輕軌的完整故事逐條整理, 每件事都註明出處。
成網之路
按通車先後逐步點亮網絡:由 2019 年的一條氹仔線,到跨海、上半島、過橫琴,再到興建中的東線與遠期構想。
編年史
七個時代、逐條可考的事件年表;可按分類篩選,點「詳情」展開始末。
醞釀與研究
1887–2005Estudos iniciais · Early studies澳門的鐵路夢比想像中久遠:由清末的澳廣鐵路提案、澳葡年代的單軌研究,到賭權開放後委託香港地鐵公司兩度研究,「捷運」藍圖第一次認真擺上檯面。
澳葡單軌鐵路研究擱置
Monocarril do governo luso-macaense arquivado · Portuguese-era monorail study shelved
回歸前澳葡政府研究興建單軌鐵路:顧問建議以外港碼頭為總站,分往黑沙環—關閘及葡京—南灣兩線,日後可延伸氹仔,造價約15億;方案最終被新任澳督韋奇立否決。
西灣大橋預留輕軌通道(伏筆)
Ponte de Sai Van reserva o metro · Sai Van Bridge reserves LRT deck
西灣大橋動工,雙層設計的下層預留部分路段供日後輕軌使用——輕軌尚未拍板,跨海軌道空間已先落定。21年後媽閣延線通車,兌現了這個伏筆。
SARS 之下宣布暫緩
Suspensão durante a SARS · Paused amid SARS
歐文龍以「鄰近地區以至全球經濟出現不明朗因素」為由宣布暫緩輕軌計劃——時值SARS疫情高峰,首個方案便這樣擱置。
方案之爭
2005–2009Debate de traçados · Route debates高架還是地底、走內街還是外環?方案幾年數變,造價估算由27億談到120億再回到42億;2007年拍板興建,2009年第一期方案終於定案。
運輸基建辦公室成立
Criação do GIT · Transport Infrastructure Office founded
第289/2007號行政長官批示設立運輸基建辦公室(運建辦,GIT),11月1日運作,統籌輕軌建設、招標與成本控制;首任主任李鎮東。
招標上訴,工期首度後延
Recurso no concurso, primeiro adiamento · Tender appeal, first delay
原定2008年下半年動工的計劃,因投標公司提出上訴而延至2009年——這是第一期工期的首次後延。
上馬與波折
2009–2019Obras e contratempos · Construction saga2012 年動土後,工程歷經超支、延誤與多次合同調整,審計署先後發表多份報告跟進,通車年份數度後延,列車亦一度先於車廠落成而長期存倉。
審計署第一階段報告
1.º relatório do Comissariado de Auditoria · First audit report
跟蹤審計的首份報告指出運建辦未有編製整體投資估算及總預算;並披露以1.76億元外聘顧問合營公司,提供46個月項目管理及技術援助。
全民投票命名「濱海巡航」
Votação pública: «Ocean Cruiser» · Public vote names “Ocean Cruiser”
塔石廣場車款展示暨公眾投票27,915人參與,「濱海巡航」以17,436票(逾六成)擊敗「都市水晶」成為車款名稱;水藍波浪塗裝與八角形全景車窗,呼應濱海度假城市意象。
車廠地基動工:輕軌第一鏟
Primeira obra: fundações do parque · Depot foundations break ground
北安填海區佔地約13萬平方米的氹仔車廠地基工程動土,是整個輕軌系統首項動工的主體土建;判給中國路橋約3.86億。

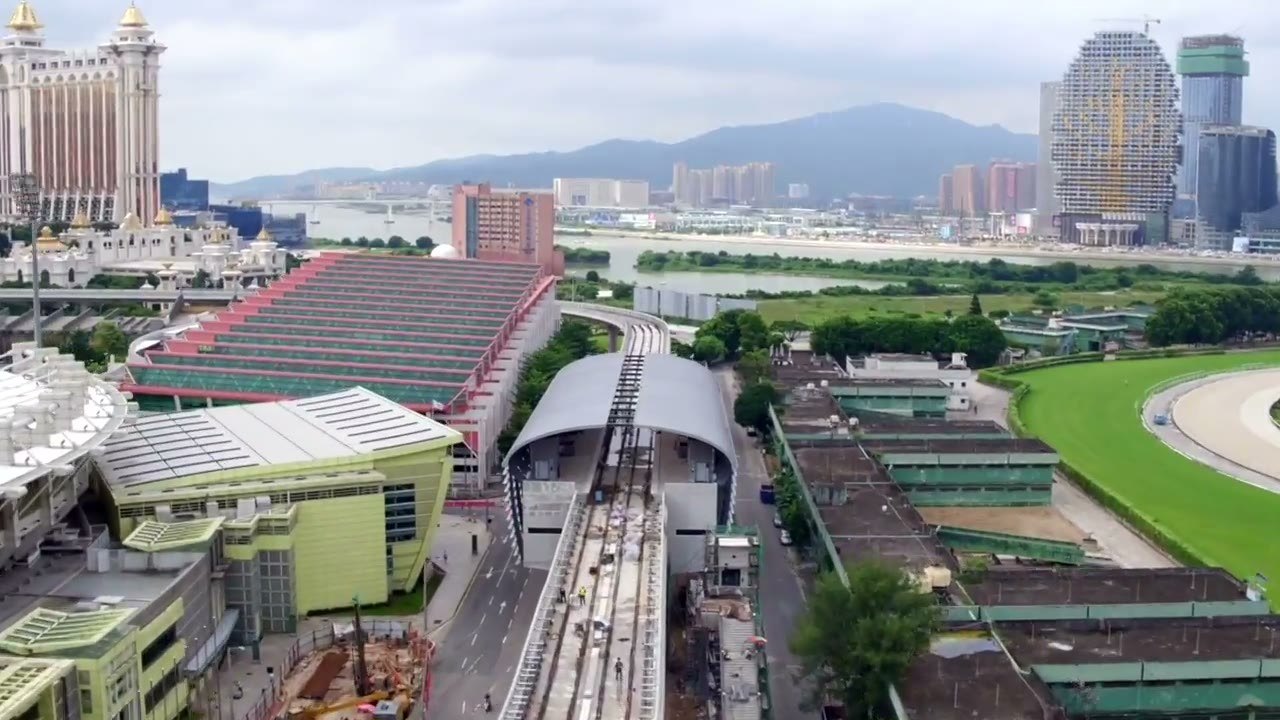

氹仔沿線踏入車站建造
Arranque das estações na Taipa · Taipa station construction begins

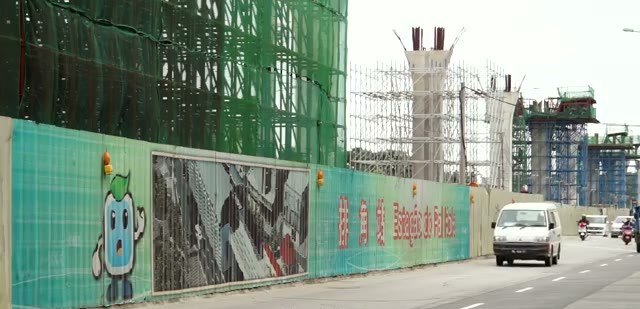

橋墩陸續成形後,車站橋墩以約15米一枝、比一般高架密一倍來承托月台;全線11站分標準站與特別站,票務大廳加月台兩層,強調自然採光通風。
「東線」構想首亮相
Primeira proposta da Linha Leste · East Line first floated
何蔣祺在立法會口頭質詢大會提出全新「東線」方案:關閘經新城A區至北安碼頭、全長約7.8公里;議員即場關注走線覆蓋與澳門半島線的推進時序——這條線其後取代醞釀多年的半島段走線,2020年正式立項。
列車進入首階段動態測試
Primeiros testes dinâmicos · First-stage dynamic testing
2018年3月,列車在海洋站至排角站之間的橋面首次運行,標誌動態測試開始——導軌、供電軌就緒後,土建之後的聯調由此起步。
委託港鐵營運:80個月58.8億
MTR contratada para operar · MTR hired to operate
港鐵獲批「協助澳門輕軌氹仔線營運及維護服務」合約:為期80個月、判給58.8億(審計署記58.86億),涵蓋通車前測試、組建及培訓團隊與首五年營運維修。
取消增購48節,賠償3.58億
Cancelamento das 48 carruagens · 48-car order cancelled
政府因應客流預測下調及成本效益考慮,解除2014年增購48節車廂的合同,向三菱賠償3.58億;羅立文稱「解除合同因考慮成本效益」。
通車與交接
2019–2020Inauguração · Opening歷經十八年,氹仔線終於在回歸二十週年前夕通車,由港鐵(澳門)負責營運。免費試乘的熱鬧過後,收費與疫情接踵而至。
疫情與低谷
2020–2022Pandemia · Pandemic slump旅客絕跡、口岸受限,日均客流一度跌至一千餘人次;更換高壓電纜又令全線停運約半年,輕軌經歷通車以來最艱難的一段日子。
蓮花口岸遷橫琴(改名伏筆)
Posto fronteiriço do Lótus muda-se · Lotus checkpoint relocates
路氹邊檢大樓的通關功能遷往橫琴口岸——「蓮花口岸站」自通車起服務口岸僅約8個月便名不副實,2023年8月正式除去「口岸」二字改稱蓮花站。
澳門通拍卡入閘
Macau Pass aceite nas cancelas · Macau Pass accepted at gates
澳門通卡可直接拍卡入閘乘搭輕軌,毋須另購輕軌通,享同等儲值卡優惠價。
成網三步
2023–2024Expansão da rede · Network build-out媽閣站、石排灣線、橫琴線在一年內接連開通:輕軌首次駛上澳門半島、首次跨境到橫琴,客流隨之翻倍,路網終於成形。
蓮花口岸站改名蓮花站
Estação renomeada «Lótus» · Station renamed “Lotus”
隨蓮花口岸2020年遷往橫琴,車站正式除去「口岸」二字改稱蓮花站;2024年12月起兼任氹仔線與橫琴線的轉乘站。
首次4卡重聯載客
Primeira composição de 4 carruagens · First 4-car operation
配合國慶客流,輕軌首次以4卡重聯編組載客運行,驗證「濱海巡航」2+2重聯設計。
協和醫院站啟用
Estação Hospital Union abre · Union Hospital Station opens

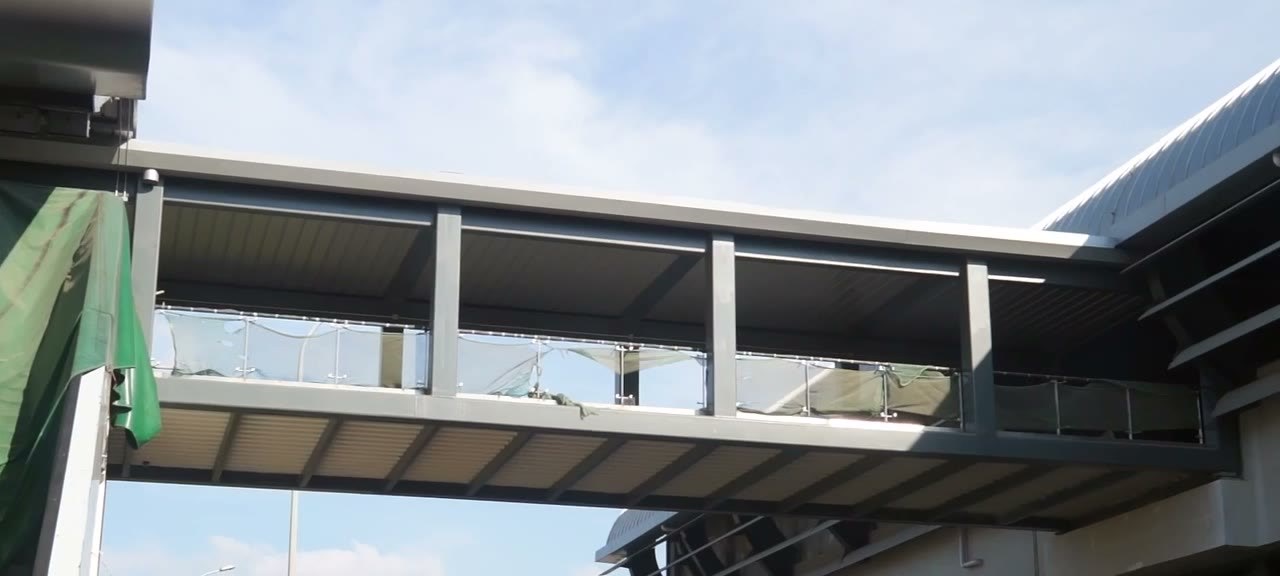

氹仔線月台先行啟用:規劃名「離島醫院站」,隨離島醫療綜合體定名澳門協和醫院而改稱,站碼ST18A插入既有序列,以行人天橋連接醫院。
邁向未來
2025–Rumo ao futuro · Looking ahead全地下的東線正在海底與新城區掘進,發展策略研究則勾勒出南線、西線等更遠的線網構想——輕軌的故事仍在書寫。
日均33,100:超越免費期的新高
Novo recorde absoluto de passageiros · All-time ridership high
2026年2月日均33,100人次,首次超越2019年12月免費期的33,000——通車六年多後,輕軌終於名副其實創出歷史新高。
工程紀實
由揀車揀路,到打樁、吊樑、鋪軌、試車——逐個工序,寫低氹仔線怎樣一段一段長出來。

編年史記下了造價與工期的波折;下面這一段寫的是這套系統怎樣從無到有——由揀車揀路,到打樁、架樑、鋪軌,講到車站、車廠、看不見的無人駕駛系統,和在街上做工的日子,逐個工序寫給你看。
未動工,先揀車揀路
打第一支樁之前,先要答三條問題:行什麼車、走天上還是地下、電從哪裡來。答案全部由澳門的體型決定——人多、路窄、彎急,還有一座世遺城市的天際線。
人多路窄的答案
膠輪。澳門站距短、街道窄,膠輪列車加減速快,起步埋站不拖泥帶水;摩擦力大,爬得上斜、轉得入小彎;行在平滑混凝土面上又靜,可以貼着民居走。定位是介乎巴士與重鐵之間的「中運量」系統:載客比巴士多三倍以上,建造時間和成本又比重鐵省得多。
沒有司機的理由
全自動無人駕駛,不是為了炫技:系統比人手更安全、更容易控制,班次可以按時段和節假日靈活加減;車速、間隔、制動全由電腦計算,人為失誤無位埋身。列車上沒有司機,整個系統由運營控制中心全權看管,乘客有事,拿起車上的通話設備就找得到人。
為什麼要上高架
無人駕駛的先決條件,是路權完全分隔——列車闊約三米,若在地面劃專用道,雙向就要佔去六至八米路面,還要封閉沿線每個路口,澳門的街根本讓不出來。於是天上或者地下,二揀一。高架建得快、成本低,車站還可以自然通風採光;第一期就以高架為主。
小城窄路架空走,湖景世遺水底鑽
當年官方自己寫下這副對聯。澳門地下管線佈局複雜,照搬香港的地下鐵路方案行不通,第一期主要行高架;南西灣到媽閣一段是例外——那裡較空曠,又貼着世遺景點,於是改鑽地底,順便接上西灣大橋下層預留的通道和未來的路線。一座世遺城市起軌道,路線每一步都要在景觀上深思熟慮。
借來的經驗,自己的突破
澳門高溫濕潤,氣候同新加坡相似,選型也就參考了新加坡行了多年的無人駕駛捷運;這個車款自 2002 年起已在當地載客。澳門版本另加一件新東西:回生電力蓄電系統(RESS),把剎車的能量收回來再用——這是連原版都沒有的配置。
環保寫進標書
傳統柴油錘打樁,平均聲浪高達 130 分貝——人一般可接受的是 85 分貝,即拉開一罐汽水的聲級。所以氹仔的樁改用鑽孔灌注樁和油壓錘:噪音最小,也不噴黑煙。這些環保要求不是口號,是清清楚楚列在招標書裡的條款,承建商照單全收。土建同時分段招標,本地承建商與有軌道經驗的外地公司聯營投標,一邊分散風險,一邊把手藝留在澳門。

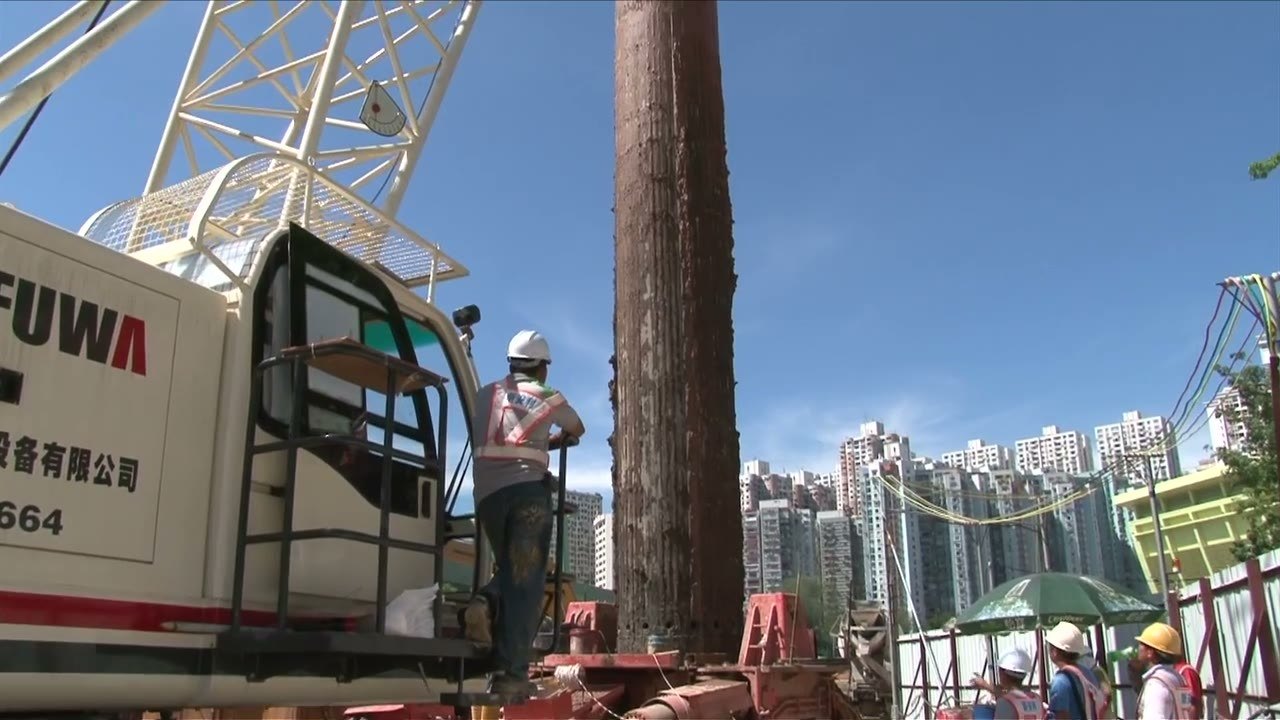

先落樁,再立墩

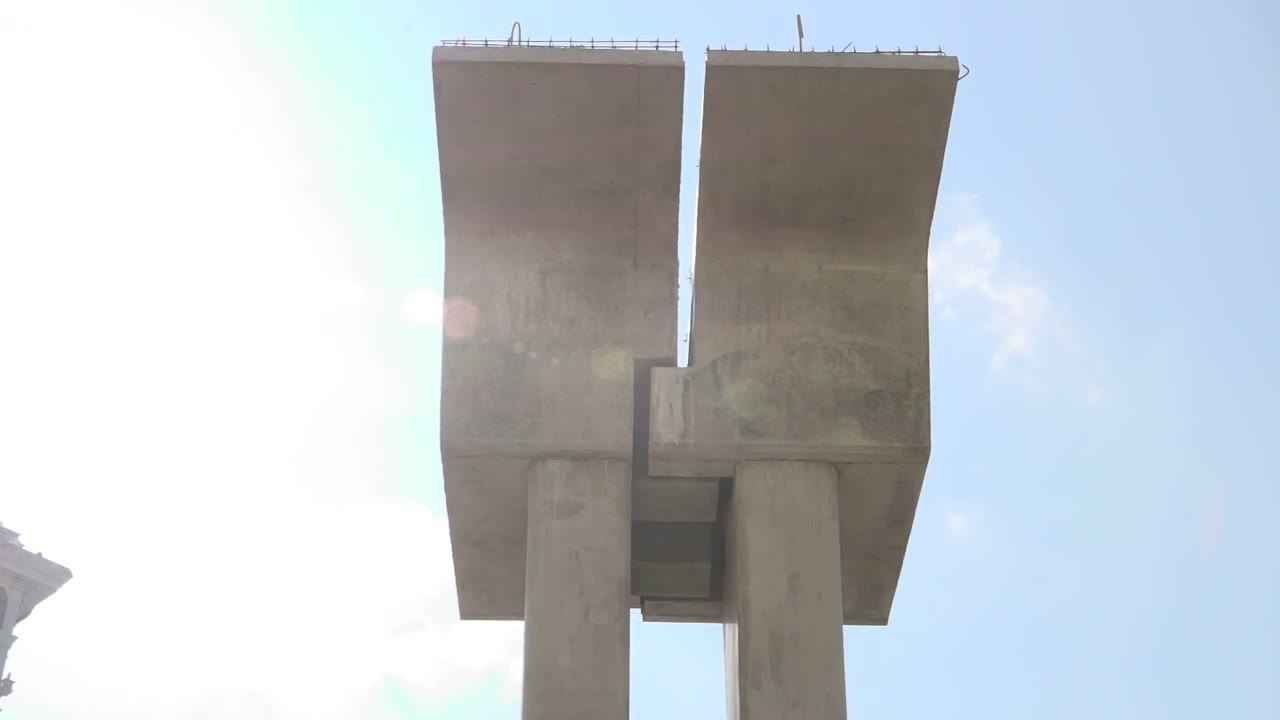

看得見的是橋面和橋墩;看不見的,是地下一千八百多支樁——平均六七十米深,最深的落到約一百米,相當於三十層樓。
二千七百件樑從廠裡來

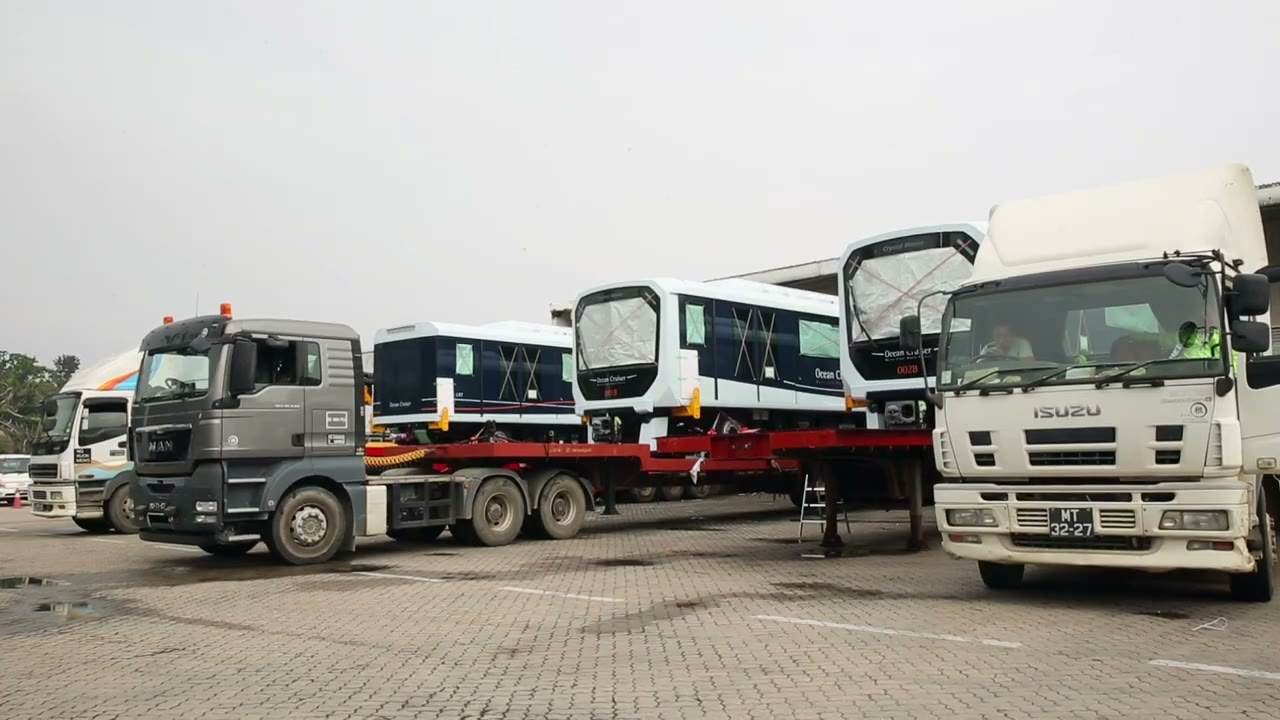

橋面不是在街上現澆的。超過 2,700 件預製件在內地廠房做好,最重的三十多噸,經蓮花口岸入境、二次運進氹仔的窄路,按編號一件件對號入座。
吊上去的三種辦法

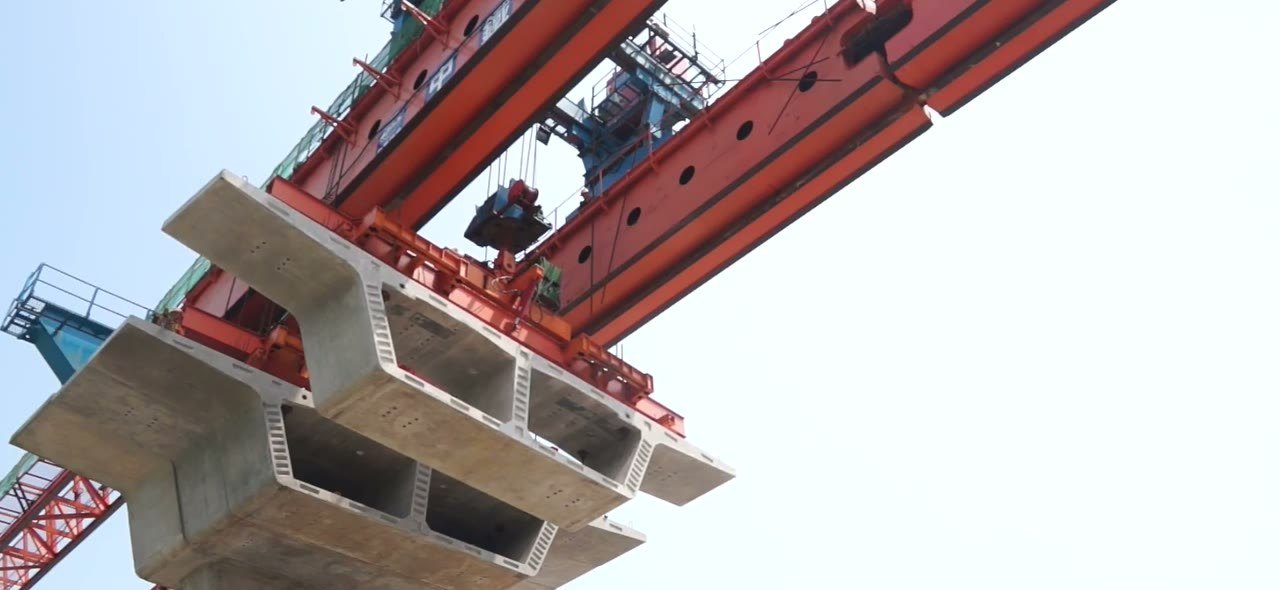

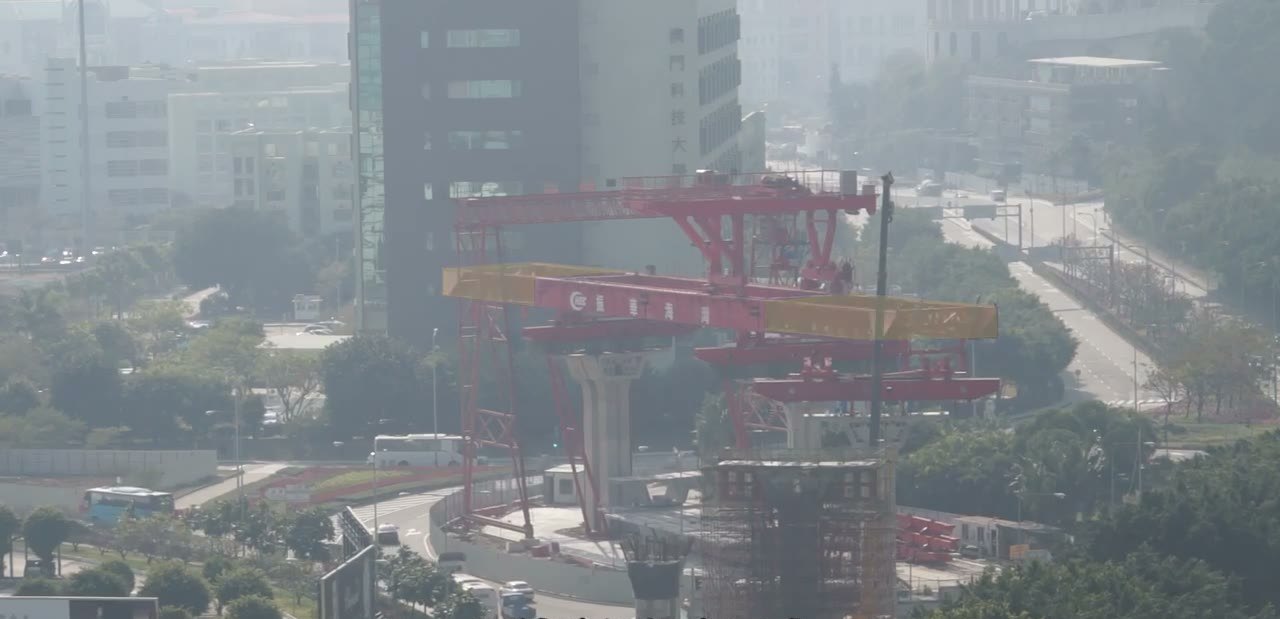

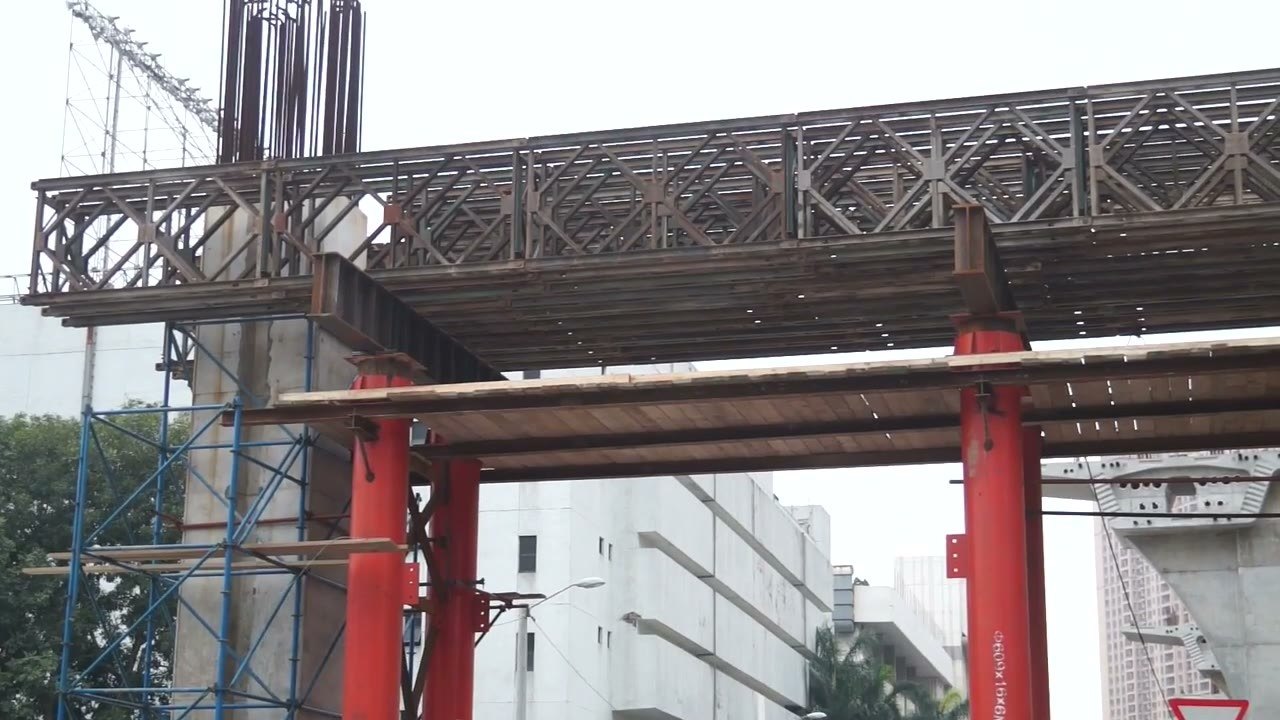

又直又闊的路段用架橋機;彎位細、跨度短就改桁架;最窄最忙的市中心用平衡懸臂。三種工法多點同步,橋面在車流頭頂逐跨合攏。
橋面上的行車系統

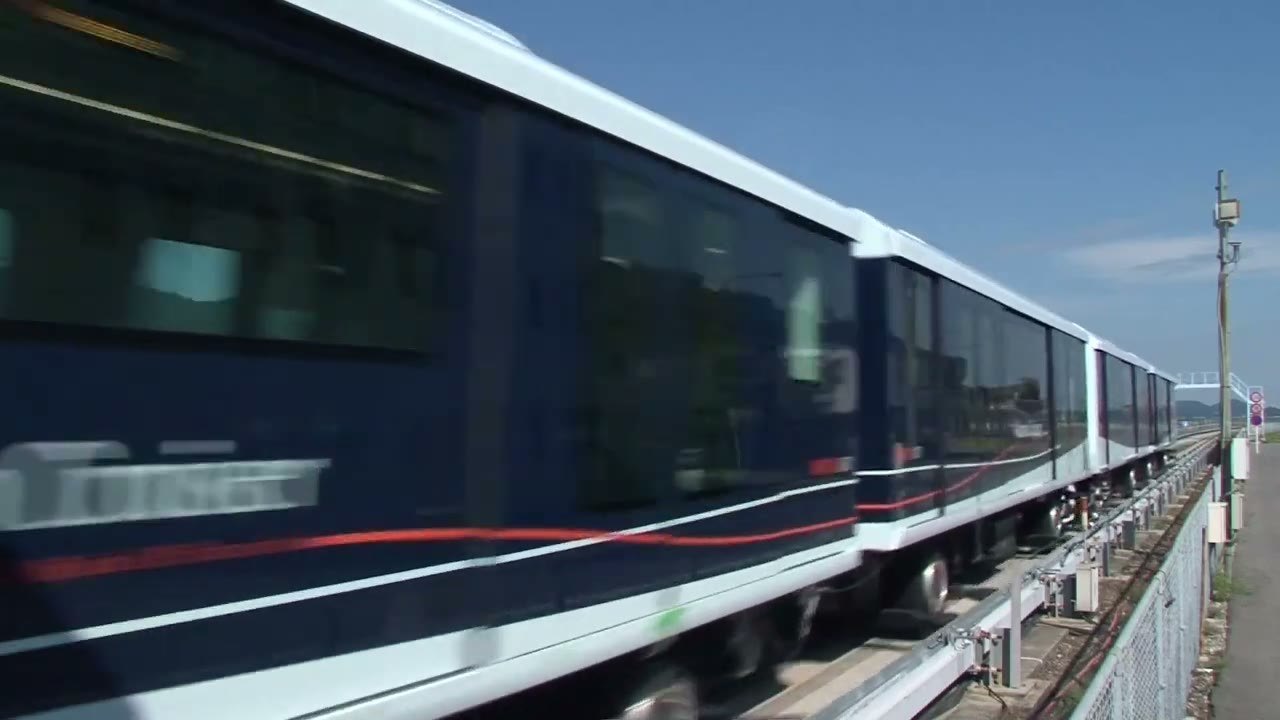

預製件頂上留着鋼筋,是為了澆行車基座——膠輪列車真正滾上去的路面。基座之上裝導軌、掛 750 伏特供電軌,兩側再上一萬件護牆。
車站怎樣長出來

全線 11 站——8 個標準站、3 個特別站,每個長約 60 米、闊約 20 米,票務大廳加月台兩層。車站橋墩比一般高架密一倍,先搭工作平台再逐層向上。
車廠:在淤泥上蓋「心臟」
北安填海區約 13 萬平方米,是整個系統的心臟。填海地會沉降,車廠索性「不落地」:337 支樁托起一個平台,樓起在平台上。
列車:由 1,400 件焊件到 5,000 公里長跑

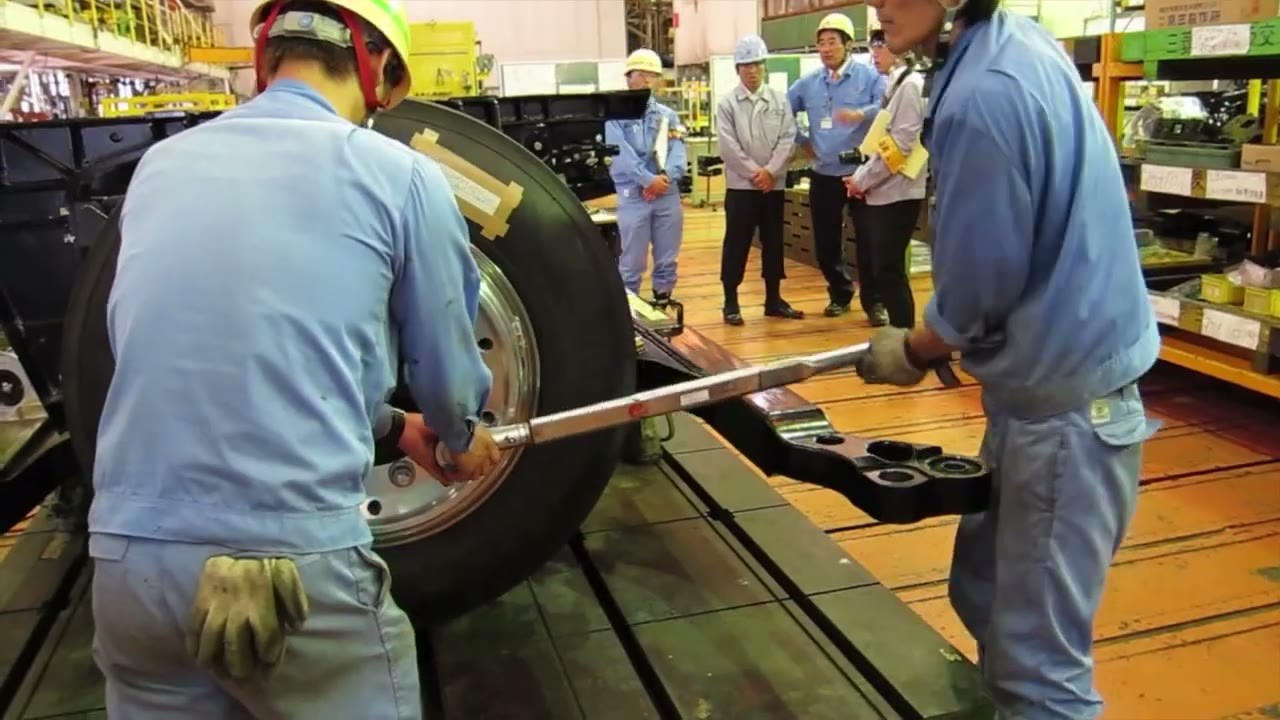

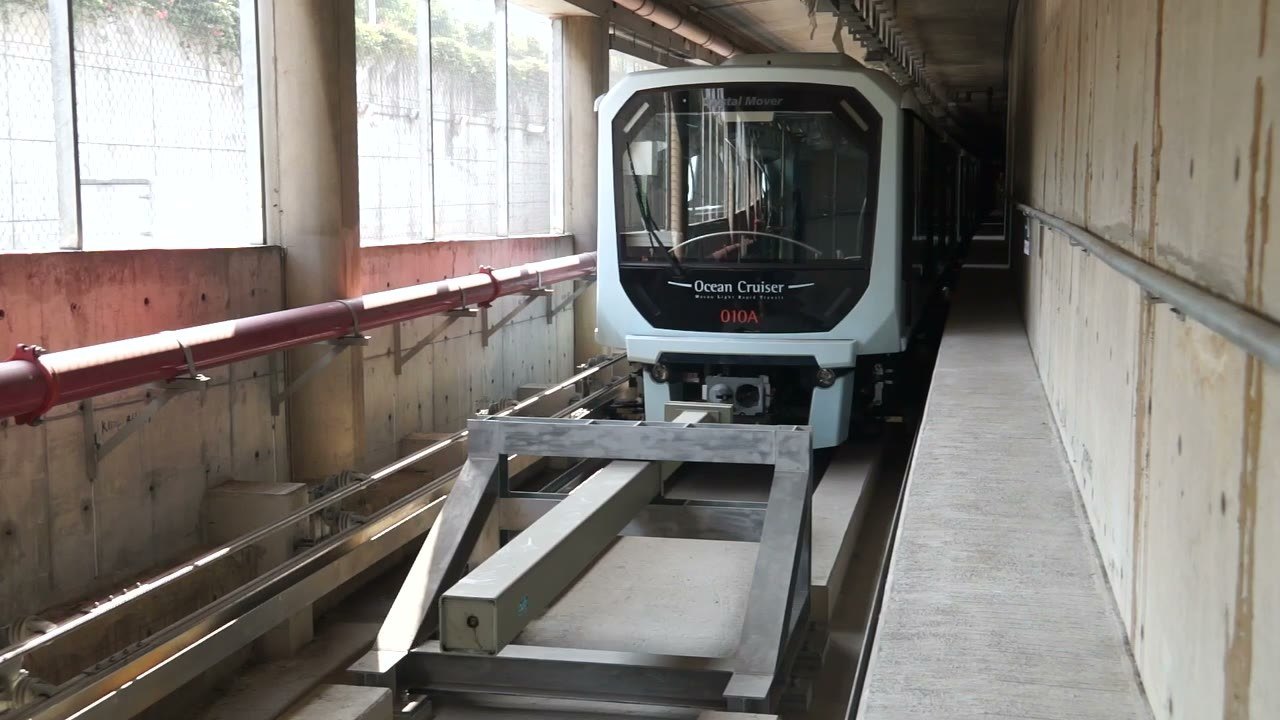

澳門的橋還未合攏,列車已在廠房出生:鋁合金車體由超過 1,400 件構件焊成,首台車要在試驗線上跑足 5,000 公里才算畢業。
看不見的司機
列車上沒有司機,司機的工作拆給了一套系統和一間控制室:自動運行、自動保護、自動監控各司其職,運營控制中心全程看着。
在澳門街上做工

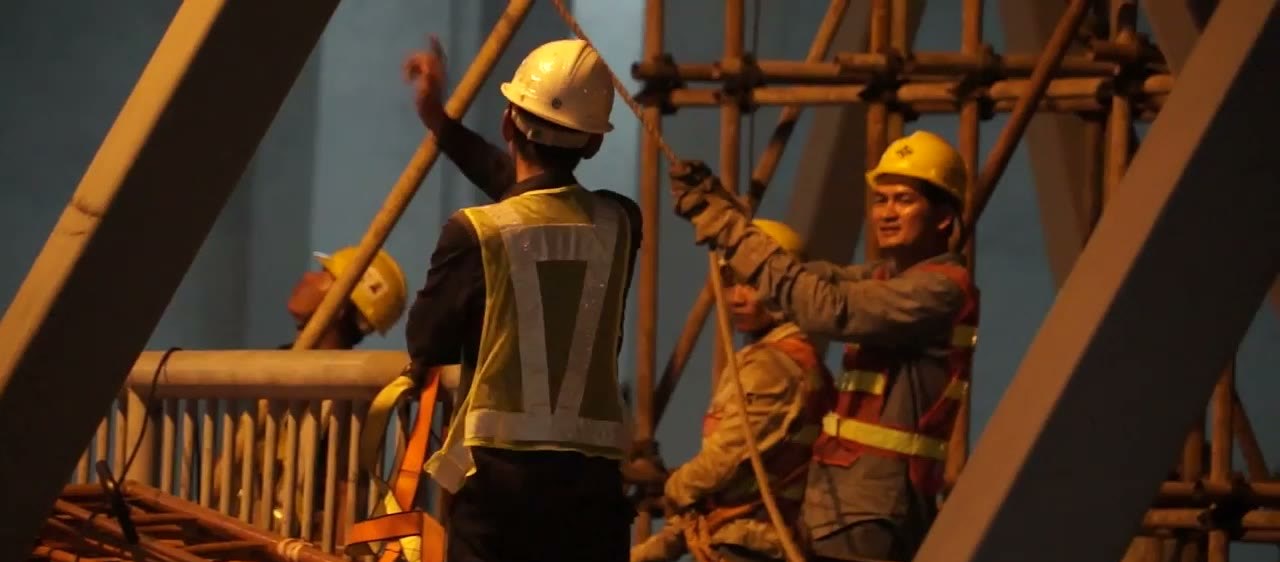

先遷管線,再落樁;樹要搬家,路要改道八十次。2015 年下半年起,被佔用的道路開始逐步還給公眾。
造價演變
氹仔線一期造價估算的演變——同一口徑下逐次上調的軌跡;其他口徑(全線網、東線等)另行列出,不共軸比較。
客流曲線
由免費試乘的高峰、疫情與停運的低谷,到成網後的翻倍回升。
※ 2019:12月10日通車、免費乘車期,日均3.3萬人次;僅22日,總量依月度日均折算
※ 2020:2月1日起收費疊加疫情,2月日均跌至1,100人次(1月仍為免費期);總量依月度日均折算
※ 2021:10月20日起全線停運更換高壓電纜,全年僅營運約292日;總量依月度日均折算
※ 2022:4月3日換纜復運、7月「相對靜止」再停12日,全年僅營運約9個月(年報數)
※ 2023:12月8日媽閣站開通,當月日均環比+114%(年報數)
※ 2024:11月石排灣線、12月橫琴線通車,按年+117%(年報數)
※ 2025:9月起日均破3萬人次,按年+79%(年報數)

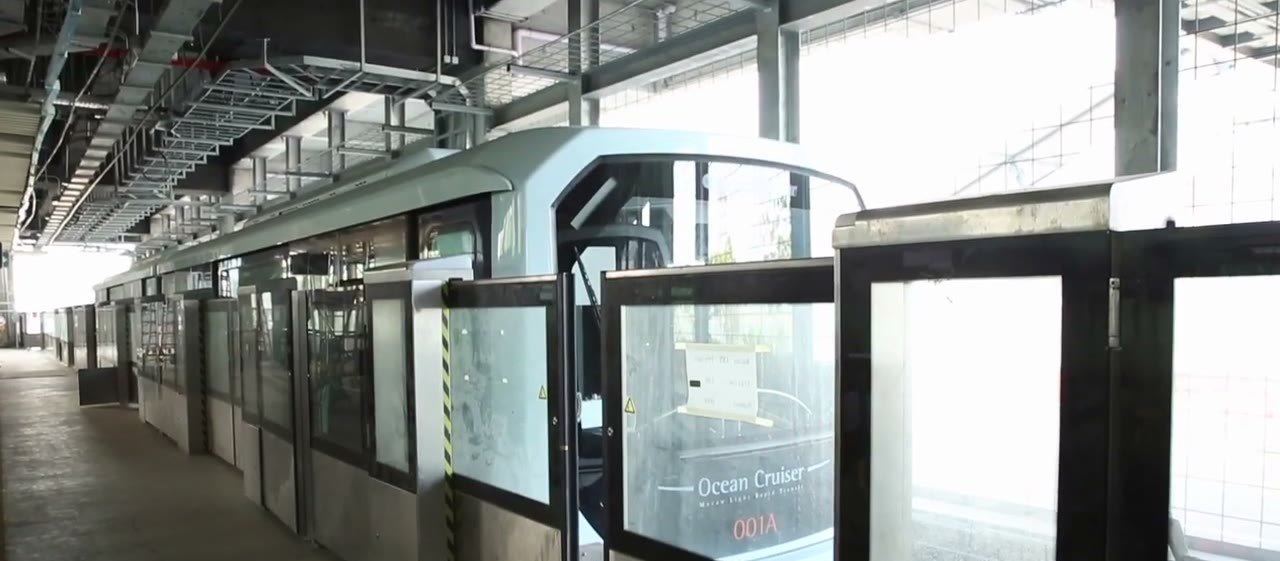

車輛:海洋列車

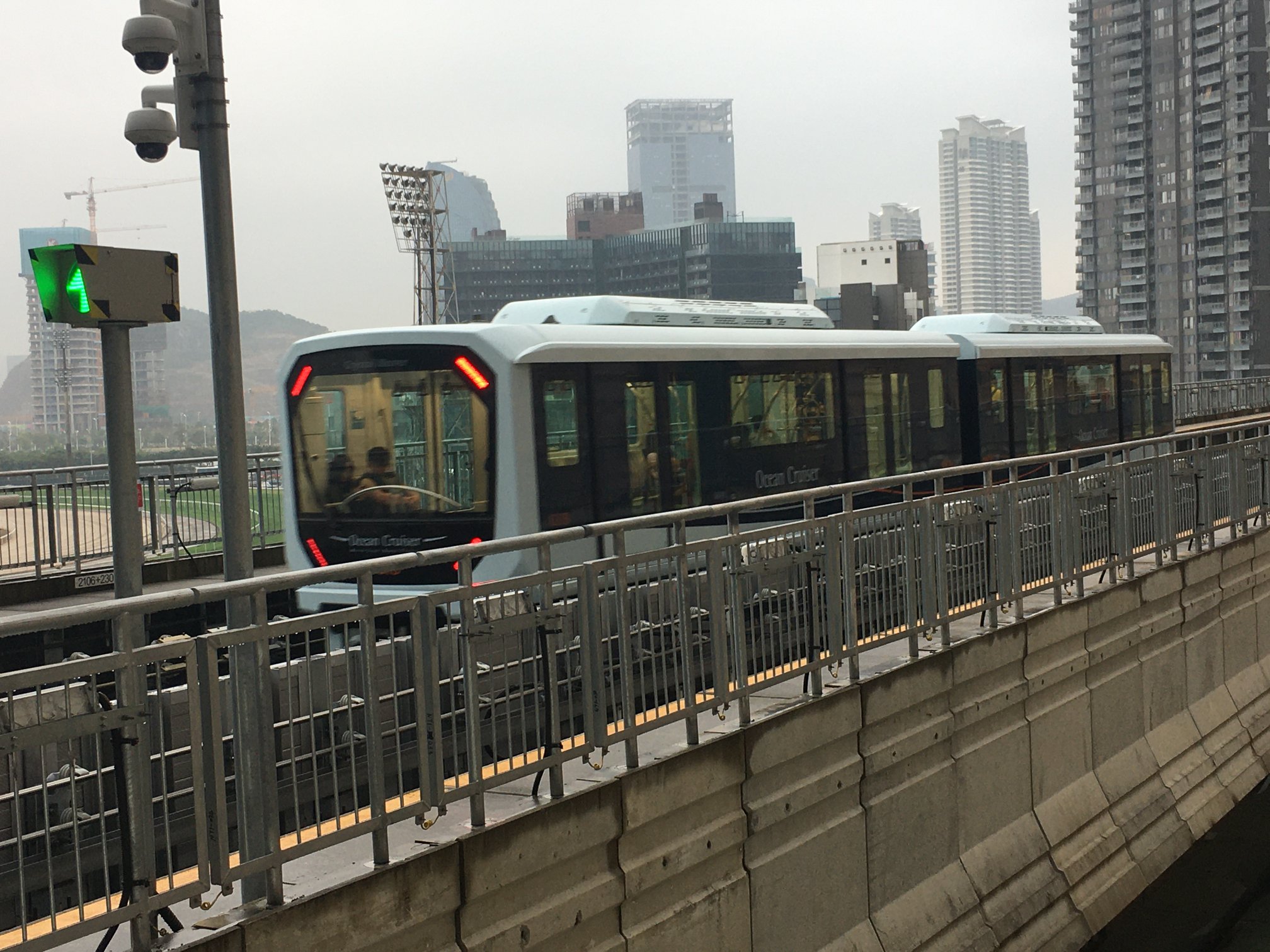

三菱重工 Crystal Mover 家族的膠輪無人駕駛列車,市民投票命名。

濱海巡航(海洋列車)
Mitsubishi Crystal Mover · 三菱重工(夥拍伊藤忠)
- 編組
- 2卡一列,可重聯4卡
- 車隊
- 110節(55列)
- 載客量
- 每節約119人(AW3)
- 最高時速
- 80 km/h
- 供電
- 750V DC 第三軌
- 走行
- 膠輪路軌 AGT
- 自動化
- GoA4 無人駕駛
- 信號
- CBTC
- 車體
- 鋁合金,每節長11.75米
濱海度假的設計語言/車身淡白藍加深海藍,是海的層次;兩旁橙色波浪線,是反射的陽光;八角形全景窗把海景讓給乘客。車廂間隔和扶手柱的靈感來自帆船,透明間隔像海水般清澈——「濱海巡航」這個名字,是由外到內做足全套的。
外膠內鋁的輪/每列車八個橡膠車輪,膠輪之內藏着一層金屬輪:就算爆胎,照樣行到一段路,再配胎壓感應器實時盯着。膠輪摩擦力大、有彈性,行在平滑混凝土面上又穩又靜——這副輪,正是整套系統選型的起點。
用日常物件量一列車/官方當年的類比:兩節一列,長 23.5 米、闊 2.8 米、高 3.8 米;車廂可用面積約 53 平方米,等於 850 張 A4 紙鋪滿一地;重約 30 公噸,即 6,000 包五公斤裝白米;載客可達 200 人——一列車等於 3 架巴士、40 架私家車、100 架電單車。
摺起來的三個座位/44 個座位全部不鏽鋼、弧形防滑;出入口旁的中排有三個座位,拉起座下橫桿就摺起,變成輪椅專區,座位下有固定輪椅的掛鉤。扶手一共 124 個:4 支扶手桿一直延伸到車頂,72 個握把、12 個座位旁彎形扶手,高矮都夠得着。
光與提示/車廂照明全用 LED,每盞壽命約五萬小時、省電四成,無汞、不易碎;車頭大窗引入自然光,白天連照明都省一截。到站離站有閃燈加聲音提示,視障、聽障乘客都接收得到;文字中葡英三語,廣播粵語、普通話、葡語、英語四聲道。
車廂裡的保險/全車八個緊急呼叫裝置:緊急對講機直通控制中心,緊急把手在側,閉路電視長開。車門特意造得寬大,上落人流交換快,停站時間才可以短。
資料來源
時間軸卡片右下角的 [n] 腳註對應以下編號。
- [1]澳門早期鐵路構想回顧(報道)正報 · 2020
- [2]澳門輕軌(條目)維基百科
- [3]何厚鏵發表2002年財政年度施政報告澳門記憶(澳門基金會) · 2001
- [4]輕軌系統歷程交通事務局
- [5]博彩專營合約(條目)維基百科
- [6]澳門旅遊業:近況與展望(《季刊》第13期)澳門金融管理局 · 2004
- [7]Macau loves MTRMacau Business · 2018
- [8]澳門輕軌鐵路建造研究方案(條目,轉引澳門日報/華僑報 2003 年報道)維基百科
- [9]西灣大橋(條目)維基百科
- [10]運輸基建辦公室(條目)維基百科
- [11]澳門半島西線(條目)維基百科
- [12]輕軌系統第一期 2009 興建方案澳門特區政府新聞局 · 2009
- [13]MHI Receives Order for Macau Light Rapid Transit (MLRT) Phase 1三菱重工 · 2011
- [14]輕軌建設歷程回顧報道力報 · 2021
- [15]《輕軌系統第一期——第三階段》專項審計報告(引述第一階段內容)澳門審計署 · 2015
- [16]澳門半島輕軌網絡規劃再提(報道)新華澳報 · 2025
- [17]輕軌新口岸段設計方案(《新口岸輕軌路線方案比較》)澳門特區政府新聞局 · 2011
- [18]2011年澳門勞動節遊行(條目)維基百科
- [19]《輕ZONE》季刊(電子版)交通事務局(承繼運建辦)
- [20]《輕ZONE》第1期(2011年6月創刊號)運輸基建辦公室 · 2011
- [21]第三十一期《輕ZONE》 輕軌禮儀知多啲交通事務局 · 2019
- [22]「濱海巡航」成澳門輕軌列車車款澳門特區政府新聞局 · 2011
- [23]輕軌一期車廠地基建造工程動土儀式澳門特區政府入口網站 · 2011
- [24]氹仔線(條目)維基百科
- [25]輕軌路氹城段及口岸段齊動工正報 · 2012
- [26]【運輸基建辦公室】樁基礎建造步驟澳門特區政府新聞局 · 2015
- [27]【運輸基建辦公室】預製件的二次運送澳門特區政府新聞局 · 2015
- [28]審計署公佈《輕軌系統——第二階段》專項審計報告澳門特區政府入口網站 · 2012
- [29]崔世安:微調新填海區以實現輕軌走外圍澳廣視(存檔) · 2013
- [30]MHI Receives Follow-up Order for 48 More CarsPR Newswire/三菱重工 · 2014
- [31]輕軌及相關項目概況(各合同判給總表)公共建設局
- [32]輕軌車廠解約補償報道論盡媒體 · 2016
- [33]特區政府提出以正當原因不執行輕軌車廠案終院判決正報 · 2018
- [34]輕軌車廠上蓋工程以10.7億批給中建澳門公司力報 · 2016
- [35]審計署第三階段報告報道論盡媒體 · 2015
- [36]輕軌工程延誤被罰款 訴至終審法院仍敗訴澳門特區政府入口網站 · 2018
- [37]路氹城段工期爭議報道新華澳報 · 2018
- [38]工程延誤‧車廂存放保養 三菱合同費用調整達七億正報 · 2015
- [39]媽閣交通樞紐巴士站及停車場12月3日開放使用澳門特區政府新聞局 · 2022
- [40]媽閣站(條目)維基百科
- [41]【運輸基建辦公室】輕軌氹仔沿線踏入車站建造工作澳門特區政府新聞局 · 2015
- [42]【運輸基建辦公室】輕軌土建邁入完成階段澳門特區政府新聞局 · 2016
- [43]【運輸基建辦公室】介紹恢復道路前的準備澳門特區政府新聞局 · 2016
- [44]輕軌車廂運抵車廠澳門特區政府入口網站 · 2018
- [45]【運輸基建辦公室】列車生產及測試簡介澳門特區政府新聞局 · 2015
- [46]【運輸基建辦公室】介紹輕軌列車進入首階段動態測試澳門特區政府新聞局 · 2018
- [47]輕軌東線方案首亮相報道澳門日報(存檔) · 2018
- [48]政府委託港鐵提供輕軌氹仔線的營運及維護服務澳門特區政府新聞局 · 2018
- [49]取消增購48節車廂報道力報 · 2018
- [50]《輕軌系統──第四階段》專項審計報告澳門審計署 · 2018
- [51]輕軌8路線整體投資估算報道東網 on.cc · 2018
- [52]通車前票務銜接安排報道力報 · 2019
- [53]港鐵營運 澳門輕軌邀傳媒試坐香港01 · 2019
- [54]第8/2019號行政法規澳門特別行政區公報 · 2019
- [55]澳門輕軌股份有限公司(條目)維基百科
- [56]特區政府與輕軌公司簽署輕軌系統運營、經營及維護批給合同澳門特區政府新聞局 · 2019
- [57]運輸基建辦公室明起撤銷澳門特區政府入口網站 · 2019
- [58]輕軌今正式開通澳門特區政府新聞局 · 2019
- [59]濱海巡航(條目)維基百科
- [60]統計資料(逐月日均載客量)澳門輕軌股份有限公司
- [61]LRT boasts 68,800 passengers in 1st 3 daysMacao News · 2019
- [62]輕軌通(條目)維基百科
- [63]輕軌收費初期居民意見報道香港01 · 2020
- [64]What's next for Macao's LRT?Macao News
- [65]二○二○年財政年度施政報告澳門立法會 · 2020
- [66]澳氹東線(條目)維基百科
- [67]輕軌東線專頁公共建設局
- [68]蓮花口岸站(條目)維基百科
- [69]通車不足兩年澳門輕軌全線換電纜 下周三起停運半年香港新浪(轉載) · 2021
- [70]輕軌完成電纜更換4月3日恢復客運(報道)東網 on.cc · 2022
- [71]車票及車費澳門輕軌股份有限公司
- [72]離島區社諮委議程前發言(引 MLM 2022 年報)澳門特區政府社諮委 · 2023
- [73]蓮花站(條目)維基百科
- [74]輕軌12月8日開通媽閣站並增加票價區間澳門特區政府新聞局 · 2023
- [75]媽閣站延線(條目)維基百科
- [76]Govt aims to open LRT East Line in 2H of 2029Macau Post Daily · 2025
- [77]書面質詢:有關直接批給輕軌東線行車系統事宜(高天賜)澳門立法會 · 2024
- [78]港鐵(澳門)(條目)維基百科
- [79]澳門輕軌去年錄收入逾1300萬澳門元 去年陸續從港鐵接管工作明報財經 · 2024
- [80]協和醫院站(條目)維基百科
- [81]輕軌石排灣線將於11月1日通車澳門特區政府新聞局 · 2024
- [82]石排灣線(條目)維基百科
- [83]橫琴⇋澳門新輕軌,今天正式發車!橫琴粵澳深度合作區(澳方) · 2024
- [84]造價34.6億的輕軌橫琴線明日通車論盡媒體 · 2024
- [85]澳門輕軌於回歸日免費開放搭乘澳門輕軌股份有限公司 · 2024
- [86]慶祝雙慶及鼓勵使用輕軌出行 輕軌周日起一連三日免費搭乘力報 · 2024
- [87]澳門輕軌東線澳氹海底隧道(條目)維基百科
- [88]LRT East Line nears 50% completion amid plans for South and West extensionsPlataforma Media · 2025
- [89]LRT hits paid travel record in SeptemberMacau Business · 2025
- [90]輕軌去年載客量近千萬創新高 營運收入大增惟總收入下跌Plataforma Media · 2026
- [91]輕軌增六線構環網(《澳門輕軌發展策略研究》藍圖)澳門日報 · 2026
- [92]輕軌擬增六線路打造環形網絡力報 · 2026
- [93]輕軌發展策略結果公布 路線藍圖獲社會普遍認同新華澳報 · 2026
- [94]Macau's LRT East Line Extension tunnel to be completed within 1,035 days: DSOPMacau Post Daily · 2026
- [95]澳門輕軌東線延線造價17.4億元料2030年完工商業電台 881903 · 2026
- [96]兩輕軌站擬連橫琴輕軌 研高鐵直接在本澳設站力報 · 2026
- [97]橫琴線(條目)維基百科
- [98]審計署歷階段輕軌審計報告綜合報道力報
- [99]澳門三條輕軌線總造價不超125億元(羅立文立法會口徑)Plataforma Media · 2022
- [100]Macao's LRT passenger volume rose in 2024, but revenue remains downMacao News · 2025
- [101]輕軌橫琴線將於12月2日通車澳門輕軌股份有限公司 · 2024
- [102]輕軌線路澳門輕軌股份有限公司
- [103]Macau Light Rapid Transit (MLRT): Mainstay transport systemMHI Technical Review Vol.57 No.2 · 2020
- [104]《輕ZONE》第23期:從數字認識輕軌列車運輸基建辦公室 · 2017
- [105]《輕ZONE》第2期:標誌與吉祥物;環保施工運輸基建辦公室 · 2011
- [106]《輕ZONE》第3期:車廠地基動土;濱海巡航運輸基建辦公室 · 2011
- [107]《輕ZONE》第12期:列車生產及檢測運輸基建辦公室 · 2014
- [108]《輕ZONE》第13期:無人駕駛怎樣跑運輸基建辦公室 · 2014
- [109]《輕ZONE》第14期:LCX 與自動列車控制運輸基建辦公室 · 2014
- [110]《輕ZONE》第15期:預製樑與吊裝運輸基建辦公室 · 2015
- [111]《輕ZONE》第17期:車站上部結構運輸基建辦公室 · 2015
- [112]《輕ZONE》第18期:數字說車站運輸基建辦公室 · 2016
- [113]《輕ZONE》第24期:探訪車廠與運營控制中心運輸基建辦公室 · 2017
- [114]《輕ZONE》第27期:車廠怎樣建成運輸基建辦公室 · 2018
- [115]《輕ZONE》第28期:車站設施逐一睇運輸基建辦公室 · 2018
- [116]《輕ZONE》第29期:系統檢測與後備控制中心運輸基建辦公室 · 2018
